令和7年度 秋期に実施されたプロジェクトマネージャ試験
午前Ⅱの全25問です。問題文・正解・解説をそのまま読めます。
この年度を解いてみる
問1
JIS Q 21500:2018(プロジェクトマネジメントの手引)によれば,プロジェクトガバナンスを維持する責任は誰にあるか。
ア プロジェクトの管理面でプロジェクトマネージャを支援するプロジェクトマネジメントチーム
イ プロジェクトの計画から終結までのプロセスを指揮するプロジェクトマネージャ
ウ プロジェクトの要求事項を明確にし,プロジェクトの成果を享受する顧客
エ プロジェクトを許可し,経営的決定を下すプロジェクトスポンサ,又は上級レベルでの指導を行うプロジェクト運営委員会 正解
正解 エ
解説
JIS Q 21500:2018 の 3.6(プロジェクトガバナンス)は,「一般に,プロジェクトの適切なガバナンスを維持する責任は,プロジェクトスポンサ又はプロジェクト運営委員会に対して割り当てられる」と規定している。エがこれに当たる。ガバナンスはプロジェクトを動かす側ではなく,プロジェクトを許可し方向付ける側の責任である。
アのプロジェクトマネジメントチームはプロジェクトマネージャを補佐して日々のマネジメント作業を担う集まり,イのプロジェクトマネージャはガバナンスの枠組みの中でプロジェクトを指揮する立場であり,どちらも枠組みそのものを維持する責任は負わない。ウの顧客は要求事項を出し成果を受け取る側のステークホルダである。
出典:令和7年度 秋期 プロジェクトマネージャ試験 午前Ⅱ 問1(表記を一部改変)
問2
JIS Q 21500:2018(プロジェクトマネジメントの手引)において,“変更要求”によって“管理のプロセス群”に作用し,その結果である“承認された変更”によって“管理のプロセス群”から作用されるプロセス群がある。図中の a に入れる適切な字句はどれか。
ア 計画のプロセス群
イ 実行のプロセス群 正解
ウ 終結のプロセス群
エ 立ち上げのプロセス群
正解 イ
解説
JIS Q 21500:2018 のプロセス群は,立ち上げ,計画,実行,管理,終結の五つ。プロジェクトの作業を実際に行う実行のプロセス群から,管理のプロセス群へ変更要求が上がり,管理のプロセス群で承認された変更が実行のプロセス群へ戻される。よって a は実行のプロセス群。
アの計画のプロセス群は計画を作るプロセス群で,承認された変更を受けて計画を更新することはあるが,図の“変更要求”の出どころではない。ウの終結とエの立ち上げは,プロジェクトやフェーズの終わりと始まりを扱うプロセス群である。
出典:令和7年度 秋期 プロジェクトマネージャ試験 午前Ⅱ 問2(表記を一部改変)
問3
プロジェクトの成果を予測する際に用いる回帰分析の説明はどれか。
ア アウトプットとこれに対応した一連のインプット変数との関係について多数のデータを用いて分析し,統計学的関係を明らかにする。 正解
イ 差異,欠陥,又はリスクを引き起こす根源的な理由を明らかにする。
ウ ベースラインと実際のパフォーマンスについて,違いが生じた原因と,違いの度合いを判定する。
エ 予算,コスト,スケジュール,又はスコープのパラメータとベースラインとの差異を判定し,これに基づいて将来のある時点におけるパラメータのベースラインからの差異を予測する。
正解 ア
解説
回帰分析は,結果に当たる値(アウトプット)と,それを説明する複数の要因(インプット変数)の組を多数集め,両者の統計的な関係を式の形で求める手法である。求めた式に要因の値を当てはめれば,まだ実績のない条件についても成果を予測できる。アがこの説明に当たる。
イは差異・欠陥・リスクを引き起こしている根源的な理由をたどる根本原因分析。ウはベースラインと実績の違いとその原因を判定する差異分析。エは差異の実績を基に将来の差異を見通す傾向分析(トレンド分析)で,いずれも予測や分析の手法ではあるが回帰分析ではない。
出典:令和7年度 秋期 プロジェクトマネージャ試験 午前Ⅱ 問3(表記を一部改変)
問4
プロジェクトマネジメントにおいて,スコープクリープが発生する原因となり得る事例はどれか。
ア スコープの大幅な拡大が必要となったので,変更要求の承認を得た。
イ 設計中の機能を拡充するための軽微な変更要求と判断したので,コストや工数を見積もることなく,設計作業を推進した。 正解
ウ プロジェクト初期に定義した成果物及び作業を変更する必要はないが,作業工数の見積りが過小であった。
エ 変更要求によるスコープの拡大を変更管理委員会に諮ったが,承認されなかった。
正解 イ
解説
スコープクリープは,変更管理の手続を経ないまま,小さな追加が積み重なってスコープがじりじりと膨らんでいく状態をいう。イは「軽微」と自己判断してコストも工数も見積もらずに設計を進めており,承認も記録も残らないままスコープが広がるので,スコープクリープの原因となり得る。
アとエはどちらも変更要求を正式な手続に乗せている。アは承認された正規のスコープ変更であり,エは却下されたのでスコープは広がらない。ウはスコープ自体は変わっておらず,見積りの精度が足りなかったという別の問題である。
出典:令和7年度 秋期 プロジェクトマネージャ試験 午前Ⅱ 問4(表記を一部改変)
問5
ホーソン効果の,システム開発プロジェクトにおける例として,適切なものはどれか。
ア 開発サイクルごとの成果物のレビューで,ある開発チームの成果物がプロダクトオーナーに注目されたことによって,その開発チームの士気が上がり,その後の生産性が向上した。 正解
イ 開発チーム別の進捗報告会で,遅れを報告したチームは優秀なチームだったので,遅れは挽回可能であるという報告を信用したが,次の進捗報告で遅れが拡大した。
ウ 結合テストで3件の誤りが検出され,そのうちの2件の誤りが同一のモジュールに起因していたので,残りの1件もそのモジュールに起因していると思い込んで調査したが,そのモジュールから誤りは検出できなかった。
エ 全ての利用者が満足する UI を開発するという達成困難な目標を開発チームに対して設定したので,開発チームの士気が下がり,その後の生産性が低下した。
正解 ア
解説
ホーソン効果は,自分たちが注目されている・見られていると意識することで行動が変わり,成果が上がる現象。米国のホーソン工場での実験で,作業環境をどう変えても生産性が上がり,注目されていること自体が効いていたと解釈されたことに由来する。アは成果物がプロダクトオーナーに注目されたことで士気と生産性が上がっており,これに当たる。
イは相手の一つの目立つ特徴(優秀なチームである)に引きずられて他の評価まで歪めるハロー効果。ウは自分の思い込みに合う情報だけを探してしまう確証バイアス。エは達成困難な目標によって動機付けが失われた例で,期待をかけると成果が上がるピグマリオン効果とは逆の向きの現象である。
出典:令和7年度 秋期 プロジェクトマネージャ試験 午前Ⅱ 問5(表記を一部改変)
問6

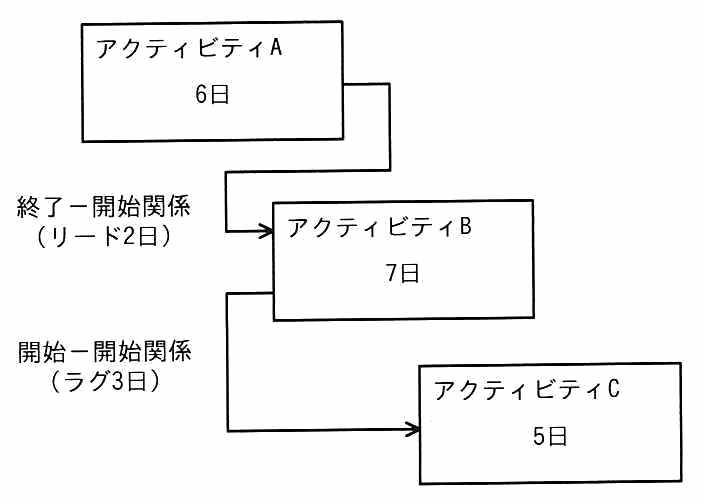

図は,実施する三つのアクティビティについて,プレシデンスダイアグラム法を用いて,依存関係及び必要な作業日数を示したものである。全ての作業を完了するための所要日数は最少で何日か。
正解 イ
解説
A は開始から 6 日で終わる。A→B は終了-開始関係でリードが 2 日なので,B は A の終了より 2 日前倒しでき,6−2=4 日目から着手できる。B は 7 日かかるので終了は 4+7=11 日目。B→C は開始-開始関係でラグが 3 日なので,C は B の開始の 3 日後,4+3=7 日目から着手でき,5 日かかるので終了は 7+5=12 日目。全体の完了はこれらのうち最も遅い 12 日で,イが正しい。
リードは後続作業を前倒しできる日数,ラグは後続作業を待たせる日数である。アの 11 は C の終了を見落として B の終了だけを答えた値。ウの 13 はリード 2 日を見落とし,B を A の終了直後(6 日目)から始めたときの B の終了日。エの 14 は同じくリードを見落としたうえで C の終了まで数えた値である。
出典:令和7年度 秋期 プロジェクトマネージャ試験 午前Ⅱ 問6(表記を一部改変)
問7
図1に示すプロジェクト活動は,作業Cの終了がこの計画から2日遅れたので,このままでは当初に計画した総所要日数で終了できなくなった。

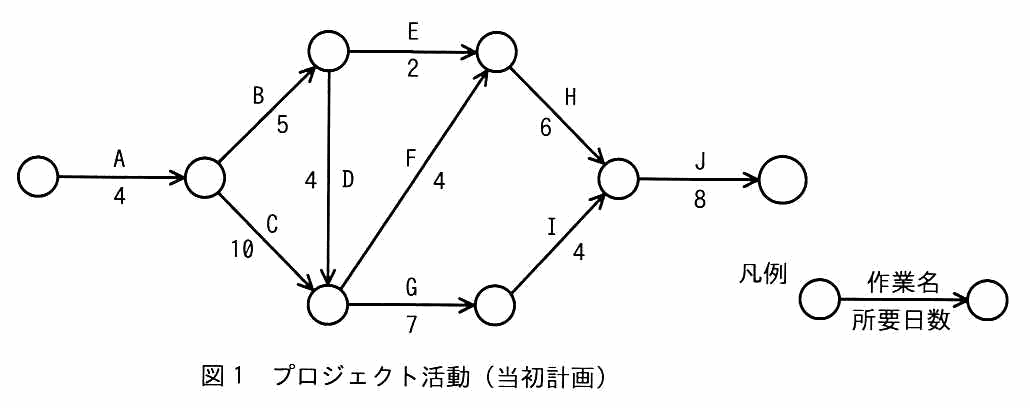

図1 プロジェクト活動(当初計画)
作業を見直したところ,作業Iは作業Gの全てが完了していなくても開始できることが分かったので,ファストトラッキングを適用して,図2に示すように計画を変更した。計画変更後の総所要日数は当初計画と比べてどのように変化するか。

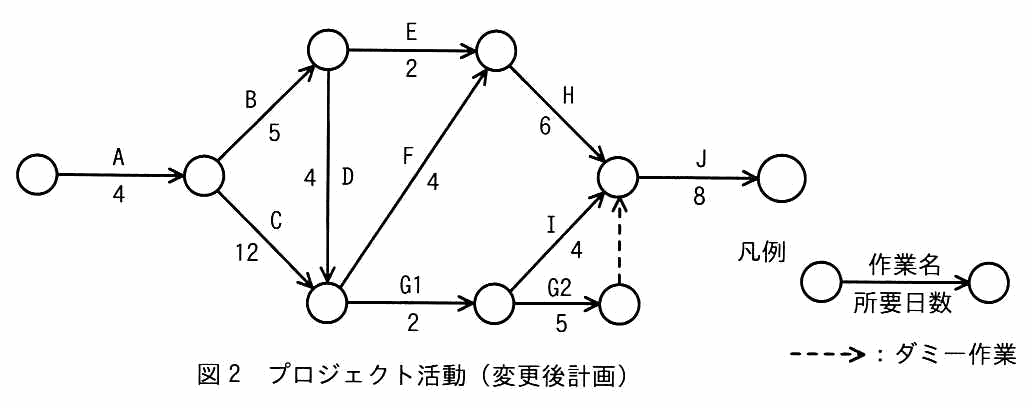

図2 プロジェクト活動(変更後計画)
ア 4日減少する
イ 2日減少する
ウ 1日増加する 正解
エ 2日増加する
正解 ウ
解説
図1で各結合点の最早開始日を左から求めると,A の先が 4,B の先が 4+5=9,C と D の合流点が max(4+10, 9+4)=14,E と F の合流点が max(9+2, 14+4)=18,G の先が 14+7=21,H と I の合流点が max(18+6, 21+4)=25。ここに J の 8 日を足して当初計画の総所要日数は 33 日である。図2では C が 12 日に延び,G が G1(2 日)と G2(5 日)に分かれる。C と D の合流点が max(4+12, 9+4)=16,E と F の合流点が max(9+2, 16+4)=20,G1 の先が 16+2=18,H と I の合流点が max(20+6, 18+4, 18+5+0)=26 となり,J を足して 34 日。33 日から 1 日増えるので,ウが正しい。
ファストトラッキングを適用せず C の遅れをそのまま受け止めると 35 日,すなわち 2 日増加になる。エはこの値であって計画変更の効果を織り込んでいない。アとイは総所要日数が減るとしているが,作業 I を前倒しできても遅れを完全には吸収できないので減少はしない。
出典:令和7年度 秋期 プロジェクトマネージャ試験 午前Ⅱ 問7(表記を一部改変)
問8
プロジェクトのスケジュール管理で使用する“クリティカルチェーン法”の実施例はどれか。
ア 限りある資源とプロジェクトの不確実性とに対応するために,合流バッファとプロジェクトバッファとを設ける。 正解
イ クリティカルパス上の作業に,生産性を向上させるための開発ツールを導入する。
ウ クリティカルパス上の作業に,要員を追加投入する。
エ クリティカルパス上の先行作業が終了する前に後続作業に着手し,双方の作業を並行して実施する。
正解 ア
解説
クリティカルチェーン法は,個々の作業の見積りに紛れ込んでいる余裕を取り上げてまとめ直し,資源の制約も織り込んだ最長経路(クリティカルチェーン)の末尾にプロジェクトバッファを,そこへ合流する経路の末尾に合流バッファを置く手法である。余裕を作業ごとに持たせず全体で共有する点が特徴で,アがこれに当たる。
イとウは,クリティカルパス上の作業に資源や道具を投入して期間を縮めるクラッシング。エは先行作業の完了を待たずに後続作業を並行させるファストトラッキング。いずれもスケジュール短縮技法ではあるが,バッファの置き方を扱うクリティカルチェーン法とは別のものである。
出典:令和7年度 秋期 プロジェクトマネージャ試験 午前Ⅱ 問8(表記を一部改変)
問9
COCOMO には,システム開発の工数を見積もる式の一つとして次式がある。
開発工数=3.0×(開発規模)1.12
この式を基に,開発規模と開発生産性(開発規模÷開発工数)の関係を表したグラフはどれか。ここで,開発工数の単位は人月,開発規模の単位はキロ行とする。
正解 エ
解説
開発生産性は,開発規模÷開発工数=開発規模÷(3.0×開発規模1.12 )=(1/3.0)×開発規模−0.12 となる。指数が負なので,開発規模が大きくなるほど生産性は下がる。さらに指数の絶対値が 0.12 と小さいため,下がり方は最初が急で,その後は緩やかになって横軸に近づいていく。この形はエである。
実際に規模を 10 倍にしても生産性は 10−0.12 ≒0.76 倍にしかならず,0 にはならない。アとイは規模が大きいほど生産性が上がる形で,指数が 1 より大きい(規模が大きいほど工数が割高になる)ことと矛盾する。ウは減り方がだんだん急になる形で,べき乗の減衰とは逆向きである。
出典:令和7年度 秋期 プロジェクトマネージャ試験 午前Ⅱ 問9(表記を一部改変)
問10
JIS Q 21500:2018(プロジェクトマネジメントの手引)によれば,プロセス“リスクの特定”及びプロセス“リスクの評価”は,どのプロセス群に属するか。
正解 イ
解説
JIS Q 21500:2018 の表1(プロセス群及び対象群に関連するプロジェクトマネジメントのプロセス)では,リスク対象群のプロセスのうち「リスクの特定」(4.3.28)と「リスクの評価」(4.3.29)がいずれも計画のプロセス群に置かれている。どんなリスクがあるかを洗い出し,その大きさを評価するのは,対応を計画するための準備だからである。よってイ。
同じリスク対象群でも,「リスクへの対応」(4.3.30)は実行のプロセス群,「リスクの管理」(4.3.31)は管理のプロセス群に属する。終結のプロセス群にはリスク対象群のプロセスは置かれていない。
出典:令和7年度 秋期 プロジェクトマネージャ試験 午前Ⅱ 問10(表記を一部改変)
問11
表は,プロジェクトのコミュニケーション計画において作成した“会議体の一覧”である。5W1H の指針に照らしたときに,不足している項目はどれか。

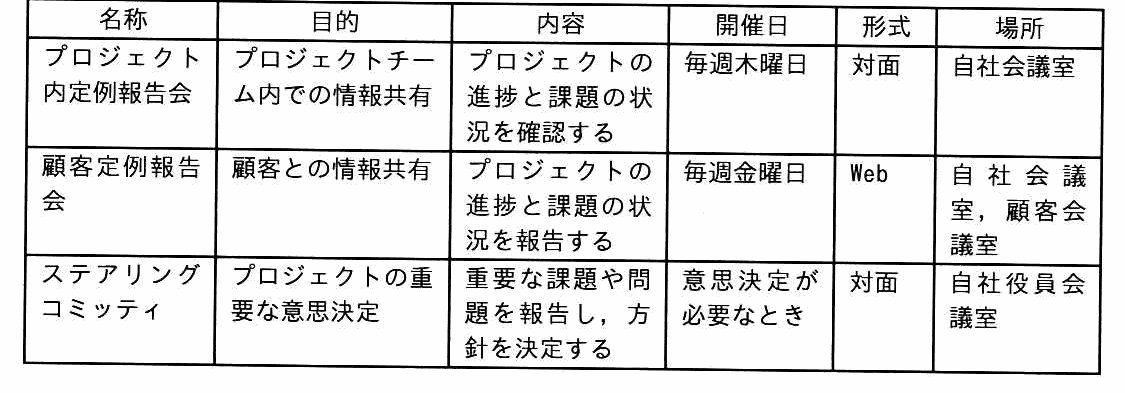

〔会議体の一覧〕
ア 会議室の利用料
イ 重要度
ウ 主催者及び参加者 正解
エ 成果物
正解 ウ
解説
5W1H は When(いつ)・Where(どこで)・Who(誰が)・What(何を)・Why(なぜ)・How(どのように)である。表の列を当てはめると,開催日が When,場所が Where,内容が What,目的が Why,形式が How に対応するが,Who に当たる列がない。誰が招集し誰が出席するのかが決まっていなければ会議体として成り立たないので,不足しているのはウの主催者及び参加者である。
アの会議室の利用料は費用に関する情報で,5W1H のどの観点にも当たらない。イの重要度とエの成果物は,会議体の運営上あってもよい項目ではあるが,5W1H の観点から欠けているものではない。
出典:令和7年度 秋期 プロジェクトマネージャ試験 午前Ⅱ 問11(表記を一部改変)
問12
JIS Q 21500:2018(プロジェクトマネジメントの手引)によれば,プロセス“コミュニケーションの計画”の目的はどれか。
ア プロジェクトに影響されるか,又は影響を及ぼす個人,集団又は組織を明らかにし,その利害及び関係に関連する情報を文書化すること
イ プロジェクトのステークホルダに対し,要求した情報を利用可能にすること及び情報に対する予期せぬ具体的な要求に対応すること
ウ プロジェクトのステークホルダのコミュニケーションニーズを確実に満足し,コミュニケーションの問題が発生したときにそれを解決すること
エ プロジェクトのステークホルダの情報及びコミュニケーションのニーズを決定すること 正解
正解 エ
解説
JIS Q 21500:2018 の 4.3.38(コミュニケーションの計画)は,「コミュニケーションの計画の目的は,プロジェクトのステークホルダの情報及びコミュニケーションのニーズを決定することである」と規定している。エが原文どおりである。
アはステークホルダの特定,イは情報の配布,ウはコミュニケーションのマネジメントの目的で,いずれも別のプロセスの記述である。計画で「誰に何をどれだけ伝えるか」を決め,配布で実際に届け,マネジメントで過不足や問題に対処する,という役割分担になっている。
出典:令和7年度 秋期 プロジェクトマネージャ試験 午前Ⅱ 問12(表記を一部改変)
問13
アジャイル開発プロセスにおいて,Bill Wake が提案した“INVEST”と呼ばれる六つの観点を用いて行うことはどれか。
ア 効率よくアクティビティ図を作成する。
イ コード化できるレベルまで詳細化されたデータフロー図を作成する。
ウ 再利用しやすいソフトウェアパターンとなっているかどうかを評価する。
エ 質の高いユーザーストーリーとなっているかどうかを評価する。 正解
正解 エ
解説
INVEST は Independent(独立している),Negotiable(交渉の余地がある),Valuable(価値がある),Estimable(見積もれる),Small(小さい),Testable(テストできる)の頭文字で,Bill Wake が良いユーザーストーリーの条件として示した六つの観点である。よってエが正しい。
アのアクティビティ図は UML の振る舞い図,イのデータフロー図は構造化分析で使う図法で,いずれも INVEST とは関係がない。ウの再利用しやすさはソフトウェアパターンやモジュール設計を評価する観点であって,ユーザーストーリーの評価軸ではない。
出典:令和7年度 秋期 プロジェクトマネージャ試験 午前Ⅱ 問13(表記を一部改変)
問14
JIS X 0160:2021(ソフトウェアライフサイクルプロセス)によれば,テクニカルプロセスの一つである妥当性確認プロセスの目的はどれか。
ア システムがその利用中に,意図された運用環境で意図された用途を達成することで,そのビジネス又はミッションの目標及び利害関係者要件(要求事項)を満たすという客観的証拠を提供する。 正解
イ システム又はシステム要素がその指定された要件(要求事項)及び特性を満たしていることの客観的な証拠を提供する。
ウ 製品,サービス及びプロセスの品質について,効果的な管理を支援し,これらの品質を実証するために,これらに関する客観的なデータ及び情報を収集し,分析し,報告する。
エ 組織の品質管理プロセスのプロジェクトへの効果的な適用を確実なものにするよう支援する。
正解 ア
解説
JIS X 0160:2021 は妥当性確認プロセスの目的を,「システムがその利用中に,意図された運用環境で意図された用途を達成することで,そのビジネス又はミッションの目標及び利害関係者要件を満たすという客観的証拠を提供すること」と規定している。アが原文どおりである。
イは検証プロセスの目的である。妥当性確認が「実際に使って役に立つか」を確かめるのに対し,検証は「決められた仕様どおりに作られているか」を確かめる点が違う。ウは測定プロセス,エは品質保証プロセスの目的で,どちらもテクニカルプロセスではなくテクニカル管理プロセスに属する。
出典:令和7年度 秋期 プロジェクトマネージャ試験 午前Ⅱ 問14(表記を一部改変)
問15
スクラムを適用している開発において,スプリントの途中で開発チームだけの判断で変更できるものはどれか。
ア スプリントゴール
イ スプリントバックログ 正解
ウ 品質
エ プロダクトバックログ
正解 イ
解説
スプリントバックログは,スプリントゴールを達成するために開発チーム(開発者)が自分たちで立てた計画であり,作業の追加・削除・組替えをスプリント中に自分たちの判断で行える。日々の状況に合わせて計画を更新することが前提になっているので,イが正しい。
アのスプリントゴールはスプリント中は変えない(範囲の再交渉はプロダクトオーナーと行う)。ウの品質は「完成の定義」として合意された水準であり,スプリントの都合で下げてはならない。エのプロダクトバックログはプロダクトオーナーが責任をもち,内容と並び順の決定権はプロダクトオーナーにある。
出典:令和7年度 秋期 プロジェクトマネージャ試験 午前Ⅱ 問15(表記を一部改変)
問16
JIS X 33002:2017(プロセスアセスメント実施に対する要求事項)の説明として,適切なものはどれか。
ア 組織のプロセスを継続的に改善して品質を高めるための要求事項を規定している。
イ 組織プロセスの品質を客観的に診断するための要求事項を規定している。 正解
ウ プロジェクトの実施に重要で,かつ,影響を及ぼすプロジェクトマネジメントの概念及びプロセスに関する包括的な手引きを規定している。
エ 明確に定義された用語を使用し,ソフトウェアライフサイクルプロセスの共通枠組みを規定している。
正解 イ
解説
JIS X 33002:2017 は,プロセスアセスメントの結果が客観的・一貫的・再現可能・代表的であることを確実にするために,アセスメントの実施に求められる最小限の要求事項を定めた規格である。すなわち組織のプロセスの品質を客観的に診断するための要求事項であり,イが正しい。
アはプロセス改善の進め方そのものを扱う規格(JIS X 33014 など)の説明で,X 33002 が定めているのは改善の手順ではなくアセスメントの実施要件である。ウは JIS Q 21500(プロジェクトマネジメントの手引),エは JIS X 0160(ソフトウェアライフサイクルプロセス)の説明である。
出典:令和7年度 秋期 プロジェクトマネージャ試験 午前Ⅱ 問16(表記を一部改変)
問17
バグトラッキングシステムの説明として,最も適切なものはどれか。
ア ソースコードを画面に表示しながら,プログラムの実行及び中断,変数の値の表示などの,バグの発見を支援する機能を提供する。
イ テストケース及びテストプログラムの開発を支援して,バグの発見を容易にする。
ウ バグの数とソースプログラムの諸元から,品質管理のためのメトリクスを算定する。
エ 発見されたバグの内容,バグが発生したソフトウェアのバージョンなどを記録し,その修正計画や修正履歴を管理する。 正解
正解 エ
解説
バグトラッキングシステムは,発見された不具合を1件ずつ登録し,内容・発生したバージョン・再現手順・担当者・状態などを記録して,起票から修正完了までを追跡するツールである。名前のとおり「バグを追跡する」ことが役割なので,エが正しい。
アはデバッガの説明で,バグを見つけて原因を突き止める段階の道具。イはテストケースやテストドライバの作成を助けるテスト支援ツール。ウはバグ密度などの品質メトリクスを算出するツールの説明で,いずれもバグの記録と追跡を目的とするものではない。
出典:令和7年度 秋期 プロジェクトマネージャ試験 午前Ⅱ 問17(表記を一部改変)
問18
IT サービスにおけるコンピュータシステムの利用に対する課金を逓減課金方式で行うときのグラフはどれか。
正解 ウ
解説
逓減課金方式は,利用量が増えるほど1単位当たりの単価を安くする方式である。単価が下がっても利用した分の料金は積み上がるので,利用料金の総額は利用量とともに増え続けるが,その増え方(グラフの傾き)は右へ行くほど緩やかになる。この形はウである。
アは利用量が増えるほど料金の総額が減っており,課金方式として成り立たない。イは一定量を超えると料金が増えなくなる上限付きの方式で,単価が段階的に下がるのではなく 0 になっている。エは右へ行くほど傾きが急になる形で,単価が上がっていく逓増課金方式である。
出典:令和7年度 秋期 プロジェクトマネージャ試験 午前Ⅱ 問18(表記を一部改変)
問19
プロジェクトマネジメントの進捗管理や課題管理にだけでなく,サービスマネジメントのインシデント管理やサービス要求管理にも利用できる,次の特徴をもつ OSS はどれか。
〔特徴〕
実施すべきタスクをチケットとして扱い,起票,調査,解決,クローズなどの状態を用いて,タスクの進捗が管理できる。 チケットを利用したワークフローが実現できる。
ア Jenkins
イ Redmine 正解
ウ Selenium
エ Zabbix
正解 イ
解説
Redmine は,作業をチケットとして登録し,新規・進行中・解決・終了といった状態を遷移させながら進捗を追う OSS のプロジェクト管理ツールである。チケットの種別(トラッカ)と状態遷移(ワークフロー)を自由に定義できるので,プロジェクトの課題管理にもインシデント管理やサービス要求管理にも転用できる。イが正しい。
アの Jenkins はビルドやテストを自動実行する継続的インテグレーションのツール,ウの Selenium はブラウザ操作を自動化する Web アプリケーションのテストツール,エの Zabbix はサーバやネットワーク機器の稼働状況を監視するツールである。
出典:令和7年度 秋期 プロジェクトマネージャ試験 午前Ⅱ 問19(表記を一部改変)
問20
利用者要件のうち,非機能要件項目はどれか。
ア 新しい業務の在り方や運用に関わる業務手順,入出力情報,組織,責任,権限,業務上の制約などの項目
イ 新しい業務の遂行に必要なアプリケーションシステムに関わる利用者の作業,システム機能の実現範囲,機能間の情報の流れなどの項目
ウ 経営戦略や情報戦略に関わる経営上のニーズ,システム化・システム改善を必要とする業務上の課題,求められる成果・目標などの項目
エ システム基盤に関わる可用性,性能,拡張性,運用性,保守性,移行性などの項目 正解
正解 エ
解説
非機能要件は,システムが何をするか(機能)ではなく,どのように働くかを定める要件である。可用性・性能・拡張性・運用性・保守性・移行性・セキュリティなど,主にシステム基盤に関わる品質と制約が該当する。エがこれに当たる。
アは業務手順や組織・責任・権限を定める業務要件,イはシステムが備える機能とその実現範囲を定める機能要件である。ウはシステム化の目的や達成目標を示す経営上の要求で,要件を導く前提に当たる。いずれも非機能要件ではない。
出典:令和7年度 秋期 プロジェクトマネージャ試験 午前Ⅱ 問20(表記を一部改変)
問21
下請代金支払遅延等防止法の対象となる下請事業者から納品されたプログラムに,下請事業者側の事情を原因とする重大なバグが支払期日よりも前に発見され,プログラムの修正が必要となった。このとき,支払期日を改めて定めようとする場合,下請代金支払遅延等防止法で認められている期間(60日)の起算日はどれか。
ア 当初のプログラムの検査が終了した日
イ 当初のプログラムを下請事業者に返却した日
ウ 修正済プログラムが納品された日 正解
エ 修正済プログラムの検査が終了した日
正解 ウ
解説
下請代金支払遅延等防止法は,下請代金の支払期日を「給付を受領した日から起算して60日以内」と定めている。下請事業者の責めに帰すべき理由でやり直しをさせた場合には,やり直した給付を改めて受領した日を新たな起算日にできる。本問はバグの原因が下請事業者側の事情なので,起算日は修正済プログラムが納品された日であり,ウが正しい。
起算日はあくまで「受領した日」であって検査が終わった日ではないので,アとエは誤り。イの返却した日は受領が行われた日ではないので起算日にならない。なお,親事業者側の都合でやり直させた場合は起算日を動かせず,当初の受領日から60日以内に支払わなければならない。
出典:令和7年度 秋期 プロジェクトマネージャ試験 午前Ⅱ 問21(表記を一部改変)
問22
組織において,公益通報制度を運用する際に留意すべきこととして,適切なものはどれか。
ア 公益通報制度について,利用方法の教育を行うとともに周知徹底を図らなければならない。 正解
イ 公益通報の受付窓口は,社内に設置しなければならない。
ウ 公益通報の受付窓口は,従業員が所属する組織の長としなければならない。
エ 公益通報は,氏名を明らかにして行わなければならない。
正解 ア
解説
公益通報者保護法に基づく指針は,事業者に対し,内部公益通報対応体制の仕組みや利用方法を労働者等へ教育・周知することを求めている。制度があっても知られていなければ使われず,通報が外部に流れてしまうので,アが適切である。
受付窓口は外部委託先や親会社など事業者の外部に置くこともでき,内部と外部の双方に置くこともできるのでイは誤り。窓口は個々の事業部門から独立した部署に置くべきで,所属組織の長が窓口では通報者が萎縮し,通報対象が上司自身のときに機能しないのでウも誤り。匿名の内部公益通報も受け付ける必要があるのでエも誤りである。
出典:令和7年度 秋期 プロジェクトマネージャ試験 午前Ⅱ 問22(表記を一部改変)
問23
多要素認証疲労攻撃の例はどれか。
ア 顔認証で画面ロックを解除できるスマートフォンを攻撃者が不正に使い,所有者が疲労して寝ている隙にその寝顔を利用して画面ロックの解除を試みる。
イ 攻撃者の用意した偽サイトに利用者を誘導し,利用者のパスワード,電話番号など認証に関する複数の要素を不正に取得する。
ウ 多要素認証を利用可能なシステムの利用者に,攻撃者が“システムへの多要素認証でのログインが必要です”という偽の電子メールを繰り返し送り付け,利用者がうっかりログインしてしまうのを待つ。
エ パスワード認証とスマートフォンへのプッシュ通知による認証を採用しているシステムにおいて,利用者がプッシュ通知の承認操作を行うまで,攻撃者が不正なログイン操作を繰り返す。 正解
正解 エ
解説
多要素認証疲労攻撃(MFA fatigue attack)は,何らかの手段でパスワードを入手した攻撃者が,正規利用者の端末へ認証のプッシュ通知が届く操作を何度も繰り返し,通知に嫌気がさした利用者がうっかり承認してしまうのを狙う攻撃である。「疲労」させる対象は利用者であり,エがこれに当たる。
アは所有者の生体情報を本人の意思によらず使う不正利用で,選択肢の「疲労」は利用者が寝ている状況の説明にすぎない。イは偽サイトで複数の認証要素を詐取するフィッシング。ウは偽メールを繰り返す点は似ているが,狙いは利用者を偽サイトへ誘導することであって,正規システムへ認証要求を繰り返し送るものではない。
出典:令和7年度 秋期 プロジェクトマネージャ試験 午前Ⅱ 問23(表記を一部改変)
問24
組織の日常的な業務活動に係るリスクであり,過失による誤入力,情報システムの障害,内部者の不正などによって損失が発生するリスクが当てはまるものどれか。
ア オペレーショナルリスク 正解
イ 固有リスク
ウ 地政学的リスク
エ レピュテーションリスク
正解 ア
解説
オペレーショナルリスクは,日常の業務プロセス・人・システム・外的事象が原因で損失が生じるリスクをいう。誤入力などの人的過失,情報システムの障害,内部者による不正はいずれもその代表例なので,アが正しい。
イの固有リスクは,統制が働いていない状態でもともと存在するリスクの大きさを指す監査上の概念。ウの地政学的リスクは,紛争や規制の変更など国際情勢に起因するリスク。エのレピュテーションリスクは,評判が損なわれることで顧客や取引先を失うリスクである。
出典:令和7年度 秋期 プロジェクトマネージャ試験 午前Ⅱ 問24(表記を一部改変)
問25

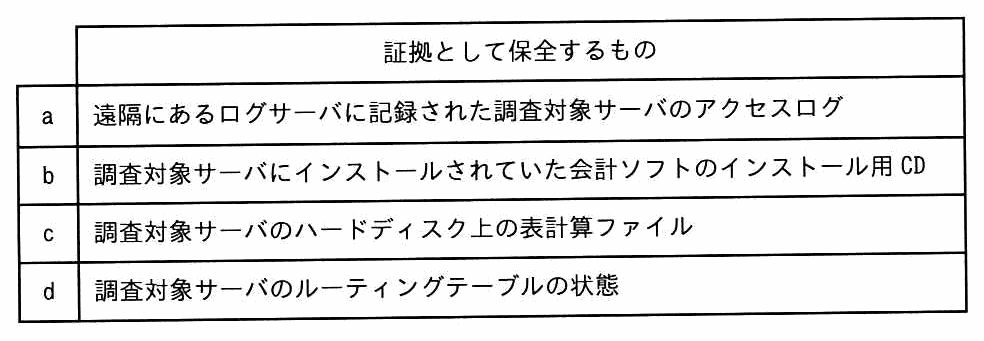

外部から侵入されたサーバ及びそのサーバに接続されていた記憶媒体を調査対象としてデジタルフォレンジックスを行うことになった。そのために,表に示す a ~ d を証拠として保全することにした。保全の順序のうち,揮発性の観点から,最も適切なものはどれか。
ア a → c → d → b
イ b → c → a → d
ウ c → a → d → b
エ d → c → a → b 正解
正解 エ
解説
デジタルフォレンジックスでは,消えやすいものから先に保全するのが原則である(RFC 3227 が示す証拠収集の順序)。d のルーティングテーブルはメモリ上の状態なので電源を切れば失われ,最も揮発性が高い。次が c のハードディスク上のファイルで,稼働中に上書きされ得る。a は別の機器である遠隔のログサーバにあるので調査対象サーバの操作では失われないが,世代管理でいずれ上書きされる。b の CD は書換えの起きない読取り専用媒体で最も揮発性が低い。よって d → c → a → b のエが正しい。
アは最も消えやすい d を3番目に置いており,先に a と c を保全している間にルーティングテーブルを失う。イは最も揮発性の低い b から始めていて順序が逆である。ウも c を先にして d を3番目に置いており,揮発性の高いものを後回しにしている。
出典:令和7年度 秋期 プロジェクトマネージャ試験 午前Ⅱ 問25(表記を一部改変)
